Objectif : libérer le Mont Saint-Michel des sédiments et lui redonner son aspect insulaire en éliminant lactuelle digue-route et en déplaçant le parc de stationnement, qui font obstacle au passage de leau. Si le premier demi-barrage doit ouvrir fin 2007, laménagement sera totalement achevé 2012. Le point sur ce chantier.
Le programme de réaménagement du Mont Saint-Michel sarticule autour de quatre grands projets : le parc de stationnement et les ouvrages daccueil sur le continent ; les ouvrages daccès tels que la digue, le pont passerelle et le gué submersible ; les aménagements hydrauliques pour la remise en eau de lanse de Moidrey et le curage du lit du Couesnon ; la construction du barrage sur le Couesnon.

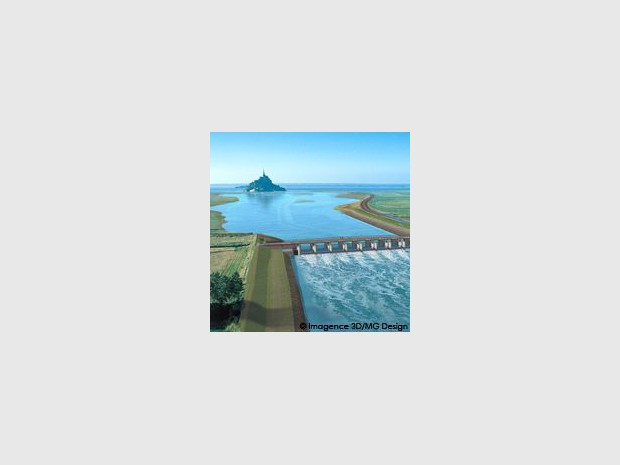

Le barrage sur le Couesnon permettra de retenir en son amont un volume de marée, et de générer des chasses réparties entre les deux nouveaux chenaux, afin dévacuer les sédiments qui saccumulent aux abords du Mont. La présence de ces sédiments, colonisés par la végétation, menaçait de rattacher le Mont à la terre ferme. Le barrage, long de 138 m, comprendra huit vannes indépendantes en acier peint et inox de 9m x 8m avec une écluse à poissons de chaque côté. Chaque vanne sera actionnée par deux bras manuvrés par un vérin fixé au génie civil des piles. Elles souvriront par le haut ou par le bas, selon le sens de la marée. Le barrage est réalisé en deux moitiés. Le radier et les piles de la rive gauche sont achevés, ainsi que quatre des huit vannes. La mise en service du premier demi-barrage est prévue pour la fin de lannée, alors que celle de la totalité de louvrage est prévue pour la fin de lannée prochaine.
Nouveau pont-passerelle
Mais le chantier vise aussi à améliorer les conditions daccueil de quelque 3 millions de visiteurs. Autre ouvrage important, le pont-passerelle de 700 m permettant daccéder au Mont a été dessiné par le cabinet Feichtinger architectes. Il est constitué dune digue et de la jetée qui la prolonge et file au niveau +9,50 m pour répondre aux impératifs dinsubmersibilité. La chaussée sera scindée en trois bandes, deux passages piétons de part et dautre de la chaussée centrale réservée à la circulation des navettes. A larrivée du pont-passerelle, une cale inclinée conduira à un terre-plein aménagé en gué submersible. Lors des fortes marées, la mer recouvrira le gué et le Mont redeviendra alors une véritable île.
Un parc de stationnement paysager capable daccueillir 4.150 véhicules se trouvera bientôt en retrait du Mont, en remplacement de lactuel parking situé sur les grèves et les prés salés submersibles.
Ce programme sélève à 164 millions deuros (dont 83 millions deuros pour la mise en uvre des ouvrages hydrauliques), pris en charge par lEtat, le Syndicat Mixte baie du Mont Saint-Michel, le Fonds européen pour le développement régional (Feder), lAgence de leau et les recettes dexploitations. Le Syndicat mixte baie du Mont Saint-Michel, maître douvrage du projet, estime quil faudra deux ans pour parvenir à déblayer naturellement la moitié des 3 millions de m³ de sédiments. A lhorizon 2020, 80% des effets des aménagements seront perceptibles et quà lhorizon 2025, «un large espace de grèves sera à nouveau balayé» par les divagations du Couesnon. Et en 2045, la cote moyenne des fonds sera abaissée de 70 cm autour du rocher.
Voir les étapes d'aménagement du chantier
